    Início » Daer nega paralisação das obras da ponte sobre o Rio Taquari e mantém entrega prevista para 2026
    Obras

    Daer nega paralisação das obras da ponte sobre o Rio Taquari e mantém entrega prevista para 2026

    Fernando KopperFernando Kopper1 de julho de 202603 Mins Read4

    O Departamento Autônomo de Estradas de Rodagem (Daer) negou, nesta quarta-feira (1), que as obras da nova ponte sobre o Rio Taquari, na ERS-431, entre o distrito de Santa Bárbara, em São Valentim do Sul, e o município de Santa Tereza, tenham sido interrompidas em razão da elevação do nível do rio. Em nota oficial, o órgão afirmou que os serviços seguem em andamento e garantiu que o cronograma da obra permanece inalterado, com previsão de conclusão e liberação do tráfego em 2026.

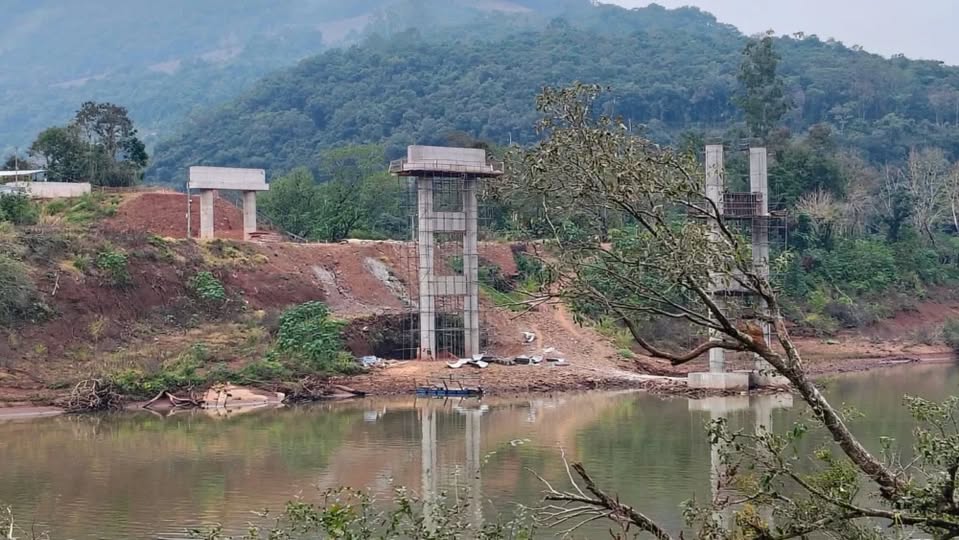

    De acordo com o Daer, a construção registra avanço significativo. O órgão informou que já foram concluídos 100% dos encontros da ponte, das estacas e dos blocos de fundação. Além disso, 86% dos pilares já foram executados e 72% das travessas foram concretadas, etapas consideradas fundamentais para a sustentação da estrutura.

    Segundo o departamento, esses índices demonstram que a obra segue dentro do planejamento, sem qualquer paralisação causada pelas condições do Rio Taquari.

    Com investimento de R$ 31,3 milhões, a nova ponte substituirá a estrutura destruída pelas enchentes históricas de setembro de 2023. O projeto prevê uma travessia mais elevada e resistente, preparada para suportar eventos climáticos extremos e garantir maior segurança aos usuários.

    Quando estiver concluída, a ponte restabelecerá a ligação direta entre São Valentim do Sul e Santa Tereza pela ERS-431, beneficiando moradores, produtores rurais, empresas e transportadores que utilizam o trecho para acessar a região de Bento Gonçalves.

    Divergência sobre o andamento da obra

    A manifestação do Daer foi divulgada após reportagem do Grupo A Hora informar que a elevação do nível do Rio Taquari teria inviabilizado temporariamente os trabalhos de fundação no leito do rio, provocando atraso no cronograma da obra.

    O departamento contestou oficialmente essa informação, afirmando que o aumento do nível do rio não interrompeu os serviços e que as equipes continuam executando normalmente as etapas previstas da construção.

    Travessia por balsa continua

    Enquanto a nova ponte não é entregue, a travessia por balsa segue sendo a única ligação direta entre São Valentim do Sul, Santa Tereza e a região de Bento Gonçalves.

    Embora o Daer sustente que as obras não foram afetadas, as oscilações do Rio Taquari continuam interferindo na operação da balsa. Na última terça-feira (1º), a empresa de navegação responsável pelo serviço precisou alterar o horário de início das viagens, que passaram a começar às 7h30, em razão das condições de segurança provocadas pela forte correnteza.

    O Daer informou que monitora continuamente o comportamento do rio e reafirmou que os trabalhos na construção da nova ponte seguem normalmente, dentro do cronograma estabelecido.

    Com informações: Jornalista Fernando Kopper
